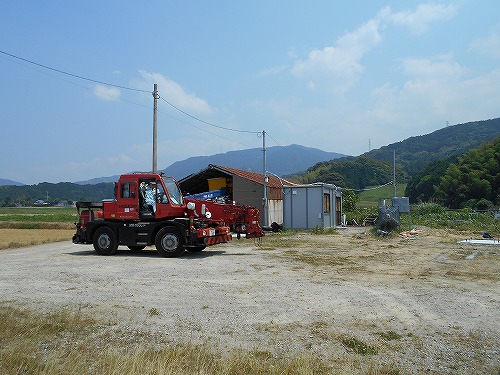

1号機タワーの建設


朝から快晴で今日から1号機のタワーの建設です。
簡単にお祓いをしての工事開始です。
土質も良く、重機での掘削でしたので、午前中に穴掘りを完了しました。 どこかのタワーメーカーの取説には3人で手掘りで4時間ほどで終わると簡単に書いてありましたが、とんでもない。今日掘削した土の量だけでも、4トン車4.5台分です。

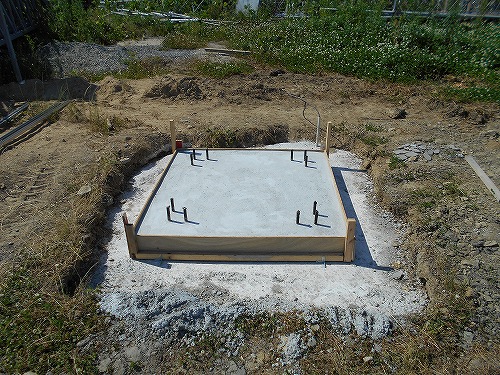

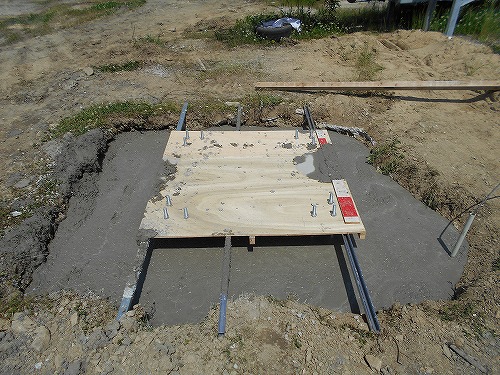

アンカーボルトの固定、配筋、接地も終わり明日の生コンを待ちます。
(2015/05/20)

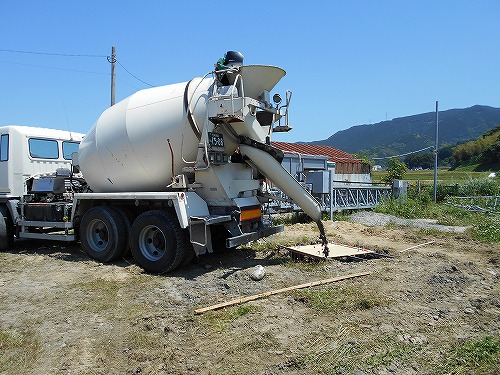

今日も快晴で、風があり爽やかな気候でした。第1回目の生コン打設です。

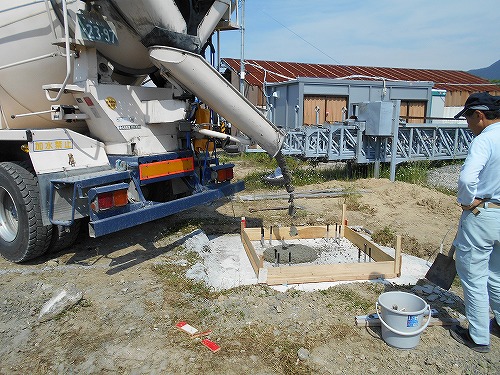

13時ちょうどに生コンが到着し施工しました。 数回に分けて配送されたのですが、生コン会社がすぐ近くだったため、長い時間待たずに施工することができました。

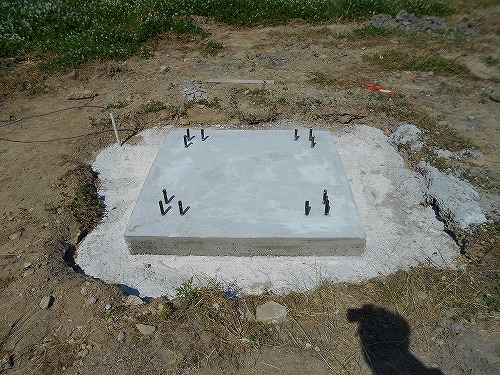

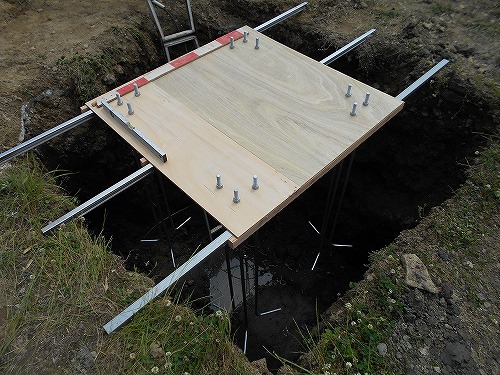

2日後にアンカーボルトのプレートをはずして、2回目の生コン打設準備をします。
何よりも天気が心配ですが、タワー本体だけで2トン以上あるので、生コンがしっかり固まるまで養生期間が必要なのですが・・・。
(2015/05/21)

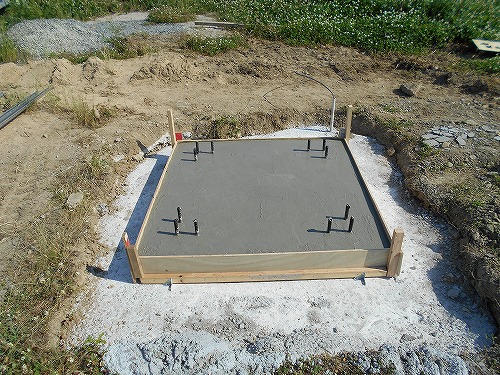

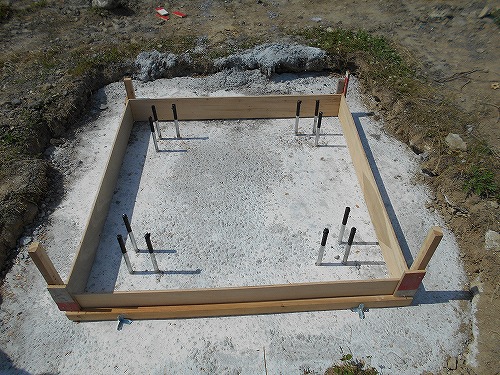

今日はタワーを乗せる土台(ベース)の生コン打ちです。 0.5㎥単位でしか販売していないので、余りの生コンは土の部分に流して整地しました。
天気がいいので、気温も高く順調に硬化していますので、5月29日(金曜日)にクレーンでタワーを建設の予定です。
(2015/05/25)


今日も快晴。
先日施工したコンクリートの型枠を撤去しました。
コンクリートの色も白く変色し、順調に硬化しています。 その他、タワー本体にローテーターの取付・マストベアリングの取付を行いました。
(2015/05/27)

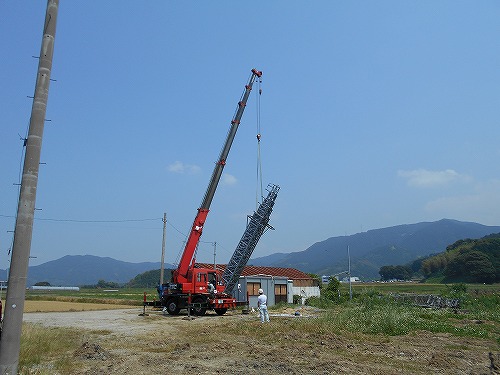

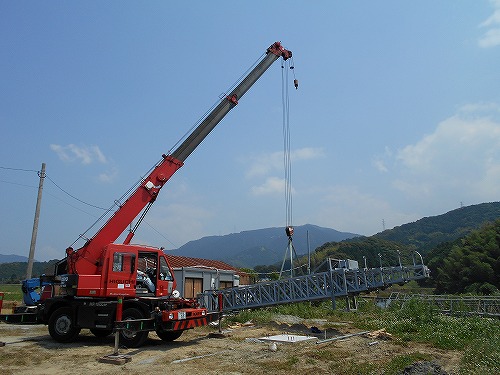

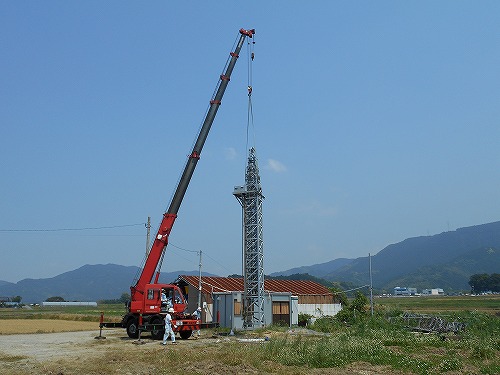

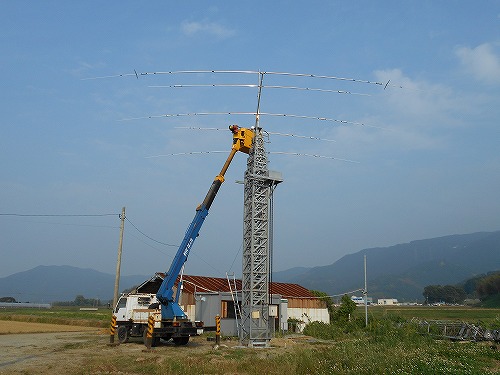

今日はタワーの建込日です。

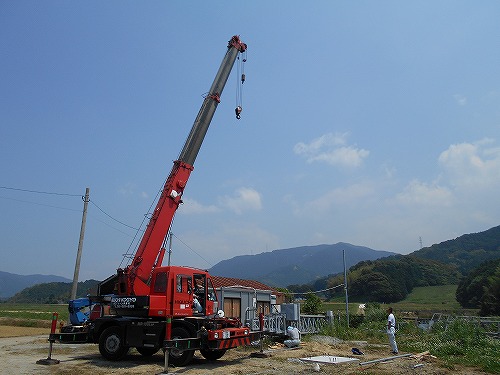

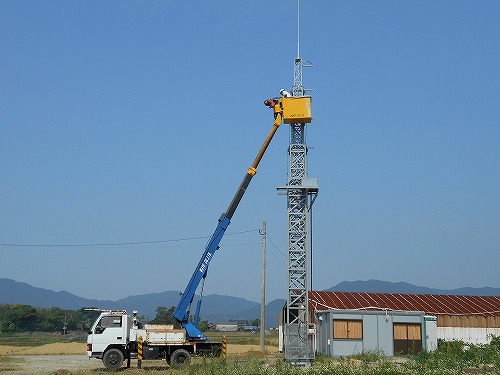

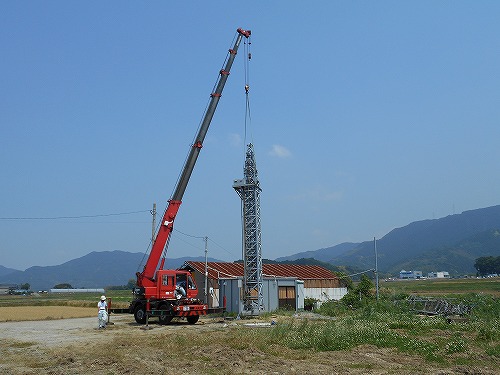

13:30にクレーン車が到着しました。

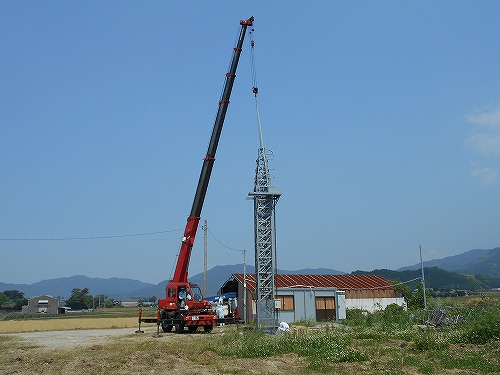

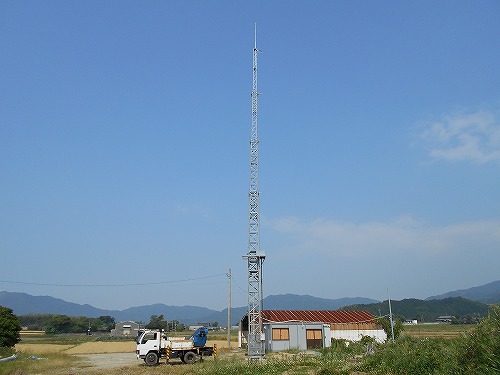

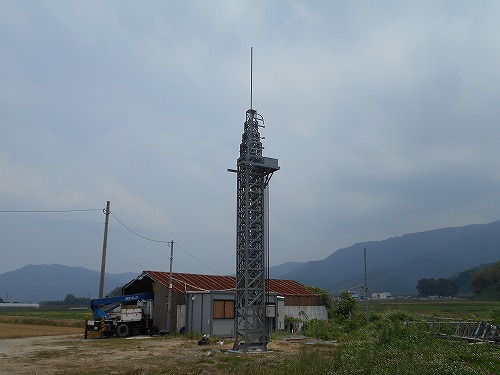

作業は順調に進み、アンカーボルトも修正することなく建込を終了しました。
その後、負荷をかけた状態で点検やグリスアップをしました。

今日の作業はこれで終わりです。

(2015/05/29)

タワー設計者はアマチュア無線家である1級建築士(特注類)

タワー製造はMAXタワーです。

四角5段MAX28m


午前中、携帯基地局の改修工事の仕事があり、帰社して午後からのアンテナ取付となりました。

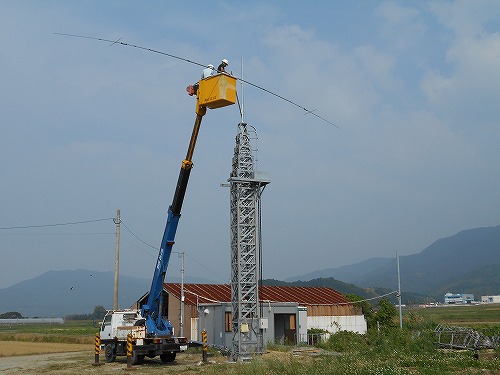

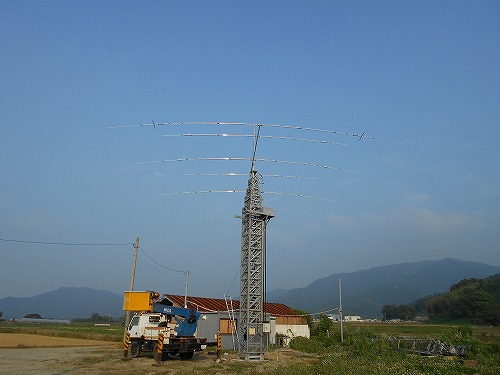

以前に事務所内で組み立てておいたエレメントを倉庫から出庫して取付作業を行いました。

ブーム長9.9m エレメント最長14.5m 重量約40kg
あります。

クリエート・デザイン 714X

明日は接続・調整・試験を行う予定です。

(2015/06/01)


今日は、朝は晴れていましたが、午後から雨になりました。

午前中のうちにタワーの作業ステージの取付や配線など、残工事をバタバタと終わらせました。

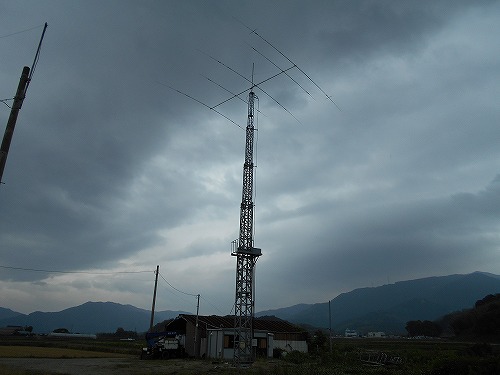

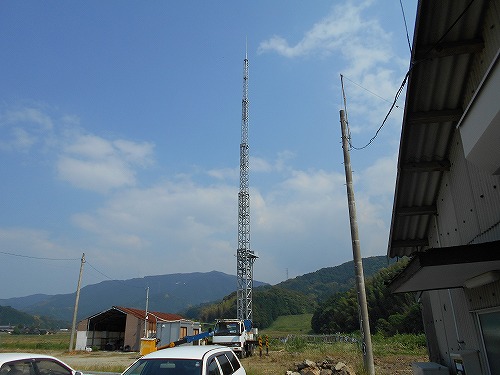

これで、一号機の作業を終了し、竣工しました。

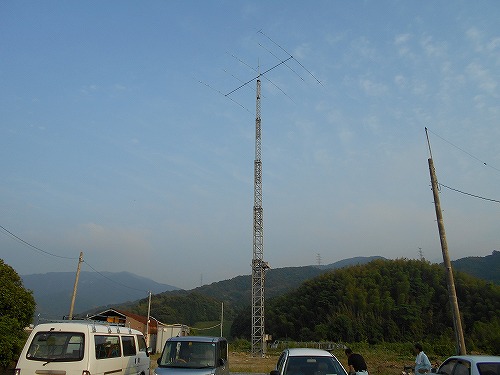

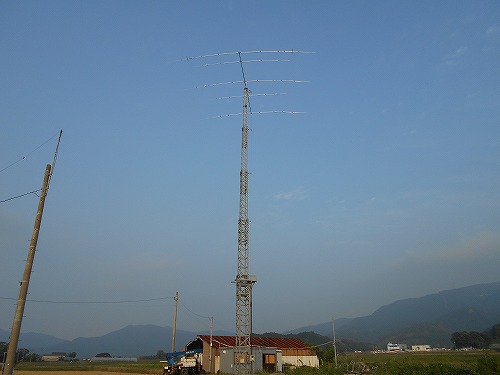

アンテナの動作も、ほぼ取説のとおりの特性が得られ良好でした。

午後から借主のOMさんが無線機を持ち込まれて早速交信されました。HFでの本格的な交信は20年ぶりとのことです。

無線局の常置場所も当地へ変更され、正式に開局されました。

(2015/06/02)
